給(gei)水管(guan)(guan)道必須(xu)采(cai)用與管(guan)(guan)材(cai)相適應的管(guan)(guan)件(jian)。生(sheng)活給(gei)水系統材(cai)料必須(xu)達到飲用水衛生(sheng)標(biao)準。室內給(gei)水管(guan)(guan)材(cai)及連接方式,如(ru)表2-13所列(lie)。

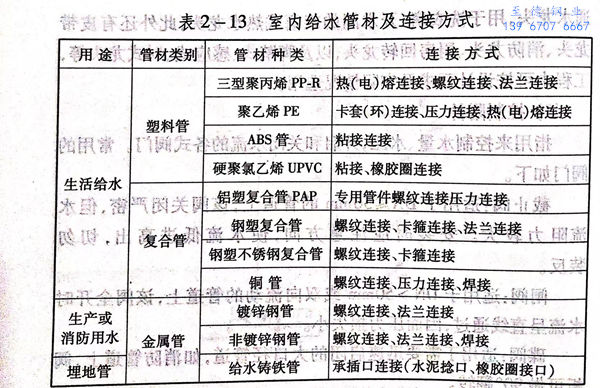

表 13.jpg


室內給水管道施工(gong)(gong)工(gong)(gong)藝流程:


  施(shi)工準備→埋地管(guan)安(an)裝(zhuang)(zhuang)→平管(guan)安(an)裝(zhuang)(zhuang)→立管(guan)安(an)裝(zhuang)(zhuang)→支管(guan)安(an)裝(zhuang)(zhuang)、管(guan)試(shi)水壓(ya)試(shi)驗(yan)(yan)→管(guan)道消毒沖(chong)洗(xi)→竣工驗(yan)(yan)收


一、施(shi)工(gong)安裝(zhuang)要(yao)求


1. 埋地管安裝

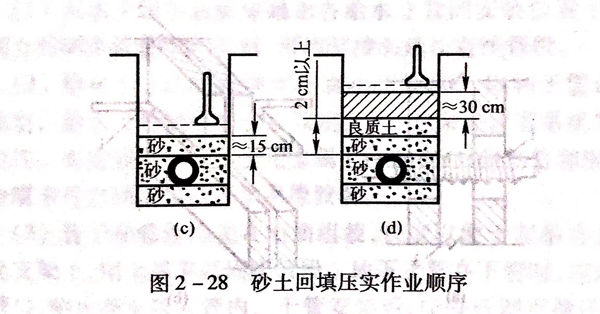

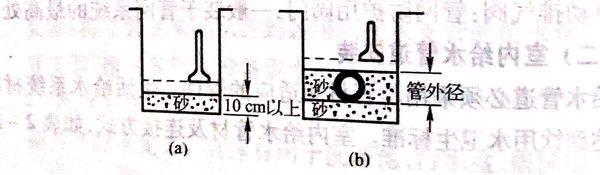

  a. 室內地坪±0.000以(yi)(yi)下的(de)管道敷設(she)(she)應(ying)分兩段進行。先(xian)進行地坪±0.000以(yi)(yi)下至(zhi)基(ji)礎外(wai)墻段的(de)鋪設(she)(she);待土(tu)(tu)建結束后,再進行戶外(wai)連結管的(de)鋪設(she)(she)。鋪設(she)(she)管道的(de)溝(gou)底應(ying)平整,不得有突(tu)出(chu)的(de)尖硬物體(ti),溝(gou)底應(ying)鋪100mm厚的(de)砂墊層。埋(mai)地管回填時(shi),先(xian)用砂土(tu)(tu)或顆粒不大(da)于(yu)(yu)12mm的(de)土(tu)(tu)壤回填至(zhi)管頂(ding)上側300mm處,以(yi)(yi)夯實后方可回填原土(tu)(tu),其埋(mai)深(shen)不宜(yi)小(xiao)于(yu)(yu)300mm,如圖2-28所(suo)示。

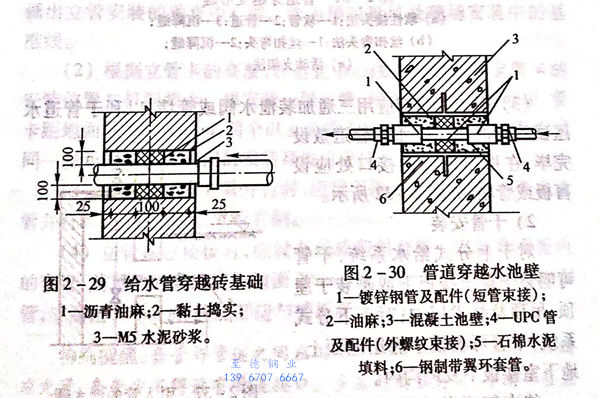

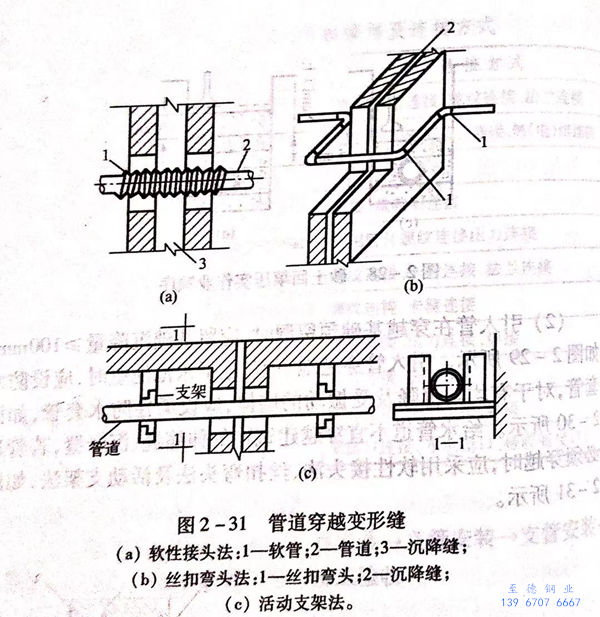

  b. 引入管(guan)(guan)(guan)(guan)在穿(chuan)越基礎(chu)預留時,應(ying)留基礎(chu)沉(chen)降量(liang)≥100mm,如(ru)(ru)圖(tu)(tu)2-29所(suo)示。引入管(guan)(guan)(guan)(guan)穿(chuan)越地下(xia)(xia)室(shi)、地下(xia)(xia)水(shui)池池壁時,應(ying)設防水(shui)套管(guan)(guan)(guan)(guan),對(dui)于(yu)有均(jun)勻沉(chen)降及受振動的墻體,應(ying)設柔(rou)性防水(shui)套管(guan)(guan)(guan)(guan),如(ru)(ru)圖(tu)(tu)2-30所(suo)示。給(gei)水(shui)管(guan)(guan)(guan)(guan)道不宜穿(chuan)越建筑物的伸縮(suo)縫(feng)、沉(chen)降縫(feng),若(ruo)管(guan)(guan)(guan)(guan)道必須穿(chuan)越時,應(ying)采用軟性接頭法(fa)、絲扣彎頭法(fa)及活(huo)動支架法(fa),如(ru)(ru)圖(tu)(tu)2-31所(suo)示。

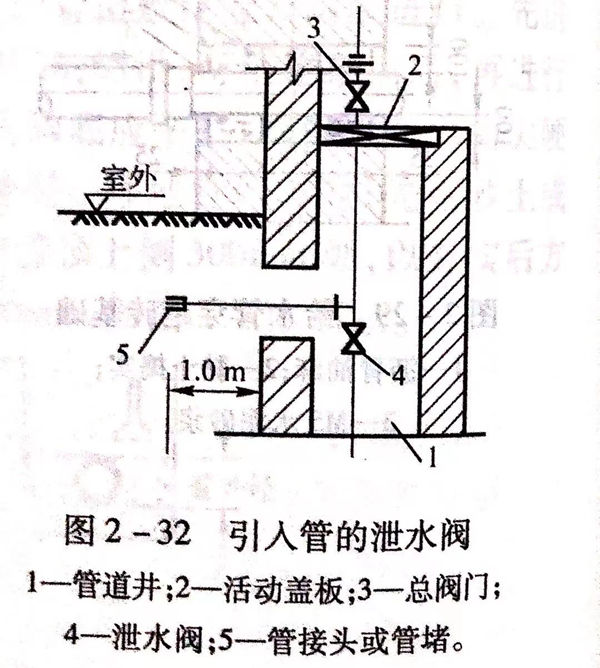

  c. 引入管(guan)底(di)部應用三通加裝泄水(shui)閥或管(guan)堵,以利于管(guan)道(dao)水(shui)壓試驗(yan)及(ji)沖(chong)洗時排(pai)水(shui)。管(guan)道(dao)敷設完(wan)畢(bi),在(zai)甩出地面(mian)的接口處應設盲板或管(guan)堵,如圖2-32所示。




 2. 干(gan)管(guan)安裝(zhuang)


  對于上分式給(gei)水(shui)系(xi)(xi)統,干管可(ke)(ke)明裝(zhuang)于頂(ding)(ding)層(ceng)樓(lou)板下(xia)或暗(an)裝(zhuang)于屋頂(ding)(ding)、吊頂(ding)(ding)及(ji)技術層(ceng)內(nei);對于下(xia)分式系(xi)(xi)統,干管可(ke)(ke)敷設于底(di)層(ceng)地面上、地下(xia)室樓(lou)板下(xia)及(ji)地溝(gou)內(nei)。


  待支(zhi)架安裝完(wan)畢,即可進行干(gan)管(guan)安裝。


   a. 給水十管安裝前(qian)應畫(hua)出各給水立(li)管的(de)安裝位置十字線(xian)。當兩立(li)管間干管管段較(jiao)長時,可用管接頭(tou)延長直線(xian)管段。


   b. 給水干(gan)管(guan)的(de)(de)安(an)裝坡度不宜小(xiao)于(yu)(yu)0.003,以利于(yu)(yu)管(guan)道(dao)沖洗及放(fang)空。給水干(gan)管(guan)的(de)(de)中部應設固定(ding)支架,以保證管(guan)道(dao)系統(tong)的(de)(de)整體穩定(ding)性。每安(an)裝一段干(gan)管(guan)應用金(jin)屬(shu)卡件固定(ding),對塑料管(guan)和(he)銅管(guan),其與金(jin)屬(shu)卡件之間應墊(dian)塑料帶可橡(xiang)膠墊(dian)。


   c. 管(guan)(guan)(guan)子和(he)管(guan)(guan)(guan)件可先在地面組裝,度以便于(yu)起吊為宜。起吊至支架上,用(yong)金屬卡(ka)具固(gu)定(ding)管(guan)(guan)(guan)段(duan)。地下干管(guan)(guan)(guan)在下管(guan)(guan)(guan)時(shi),應(ying)封堵分支管(guan)(guan)(guan)口,防(fang)止(zhi)(zhi)泥水落入管(guan)(guan)(guan)內。干管(guan)(guan)(guan)安裝后,應(ying)進行調直撥正,用(yong)水平尺在管(guan)(guan)(guan)段(duan)上復(fu)核(he),防(fang)止(zhi)(zhi)局部管(guan)(guan)(guan)段(duan)出現“塌(ta)腰”或(huo)“拱起”的現象(xiang)。


 3. 立管安(an)裝


給水立管可(ke)分為明裝和安(an)裝于(yu)管道豎(shu)井(jing)或墻(qiang)槽內(nei)的暗裝。


   a. 根據地下給水干(gan)管各立管甩頭位置,應配合土(tu)建(jian)施(shi)工,按設計要(yao)求及時準確(que)地逐層預留孔洞或埋設套管。施(shi)工中(zhong)不得在(zai)鋼筋混凝土(tu)樓板(ban)上鑿洞。自頂層向(xiang)底層吊線(xian)墜,并在(zai)墻面彈(dan)畫出(chu)立管安(an)裝的(de)垂直中(zhong)心線(xian)。作為預制量(liang)尺及現(xian)場(chang)安(an)裝中(zhong)的(de)基準線(xian)。


   b. 根據立管卡(ka)(ka)的高(gao)度,在(zai)垂(chui)直中心線(xian)上畫橫線(xian)確定(ding)管卡(ka)(ka)的安裝位置(zhi)并打洞栽卡(ka)(ka)。每(mei)安裝一(yi)(yi)層立管,用立管卡(ka)(ka)件予(yu)以固定(ding),管卡(ka)(ka)距地面(mian)1.5m~1.8m,兩個以上的管卡(ka)(ka)應(ying)均勻安裝,成排管道或同一(yi)(yi)房(fang)間的管卡(ka)(ka)和閥門的安裝高(gao)度應(ying)保持一(yi)(yi)致。


   c. 給水(shui)(shui)與排(pai)水(shui)(shui)立(li)管(guan)并行(xing)時(shi),應(ying)置于排(pai)水(shui)(shui)立(li)管(guan)外側;與熱水(shui)(shui)立(li)管(guan)并行(xing)時(shi),應(ying)置于熱水(shui)(shui)立(li)管(guan)右側。


   d. 立管穿過樓(lou)板(ban)時,應設金(jin)屬(shu)或塑料套管。安(an)裝(zhuang)在樓(lou)板(ban)內的(de)套管,其頂部應高(gao)出(chu)裝(zhuang)飾地(di)面20mm;安(an)裝(zhuang)在廚(chu)房及衛(wei)生間的(de)套管,應高(gao)出(chu)50mm,套管底(di)部應與(yu)樓(lou)板(ban)底(di)面相(xiang)平。


 特別提(ti)醒:套管與管道之(zhi)間應用(yong)防水油膏或石棉繩填實,端(duan)面(mian)應光(guang)滑,套管內不得(de)設(she)有管道接口(kou)。多(duo)層(ceng)或高層(ceng)建筑,每隔一層(ceng)應在立管上安(an)裝一個活接頭。


 4. 支(zhi)管安(an)裝


   a. 給水支管(guan)安裝(zhuang)一(yi)般先施工(gong)到衛生(sheng)器具(ju)的進(jin)水閥處,支管(guan)與(yu)衛生(sheng)器具(ju)的連接,應在衛生(sheng)器具(ju)安裝(zhuang)后進(jin)行。


   b. 連接數(shu)個衛生器具的(de)給水橫支管(guan),可用比量法進行下料預制,按相應(ying)的(de)接口工(gong)藝標準,組裝(zhuang)成整體(ti)橫支管(guan)。


   c. 支管(guan)應以不小(xiao)于0.002的(de)坡(po)度坡(po)向立管(guan),以便維修時放水。支管(guan)安裝(zhuang)完畢,應檢查支架(jia)和(he)管(guan)道(dao)接口(kou),清理殘余填料、粘結劑(ji),并及時用堵頭(tou)或管(guan)帽將(jiang)各管(guan)口(kou)封堵。



二、常見質量缺陷及預防措施


1. 塑料管粘(zhan)接接口破裂導致(zhi)漏(lou)水或斷裂。


    預防(fang)措施:管口承口原(yuan)有不(bu)明顯裂(lie)縫(feng),未認真檢查剔除,插人后裂(lie)紋加(jia)深加(jia)寬,所以,安裝前必須逐根檢查管子質量。操作時(shi),應采用干布(bu)蘸清潔劑將承插口處的油污擦(ca)凈。嚴禁將塑料管鋪設在(zai)凍土(tu)或未經處理的松土(tu)上(shang),回填(tian)土(tu)時(shi)嚴格按塑料管回填(tian)土(tu)工(gong)藝標(biao)準施工(gong),防(fang)止損壞管路。


 2. 塑(su)料(liao)管(guan)(guan)熔熱操作(zuo)中,管(guan)(guan)內徑收縮或過大,對接中形成“假接”造(zao)成管(guan)(guan)口滲漏。


    預防措施:熱(re)熔(rong)操(cao)作時,可提前將承口(kou)從模芯(xin)上(shang)取下,保證承口(kou)有足(zu)夠的(de)回縮。應嚴(yan)格按熔(rong)接(jie)工藝參數(shu)操(cao)作,不得隨意(yi)調節熔(rong)接(jie)壓力。當熔(rong)接(jie)口(kou)尚未完(wan)全冷卻時,嚴(yan)禁(jin)移動(dong)管口(kou)或施加(jia)外(wai)力。


 3. 塑料管粘接(jie)時(shi)膠黏劑外淌影(ying)響接(jie)頭外觀質量(liang)。


    預防措施(shi):膠(jiao)黏劑應均勻涂(tu)(tu)抹,先涂(tu)(tu)承(cheng)口(kou)內,后涂(tu)(tu)插口(kou)外(wai),不得過量,操作完畢,應使用凈布將溢出的膠(jiao)黏劑擦拭干(gan)凈。



三、安全操作規程


 1. 施(shi)工現場應保持整潔,材(cai)料設備及廢(fei)料應按指定地點堆放,施(shi)工人(ren)員應按指定道路(lu)行(xing)走,不能從起吊(diao)設備下(xia)方等危險地區(qu)通(tong)行(xing)。


 2. 地下給水管(guan)道為鑄鐵(tie)管(guan)時,剁管(guan)應注意(yi)飛削傷(shang)人(ren),下管(guan)時使用繩索應牢(lao)固,以防傷(shang)人(ren)。


 3. 使用電動套(tao)絲機(ji)套(tao)螺紋時,機(ji)具應具有良(liang)好絕(jue)緣裝置(zhi),防止(zhi)發生觸電事故。


 4. 登高(gao)作業時(shi),應做好監護工作,設(she)人扶梯、凳,并戴好安全帽,不允許向上或(huo)向下(xia)拋丟工具等物品(pin),只準用繩向上吊或(huo)向下(xia)系。
